04/11/2024

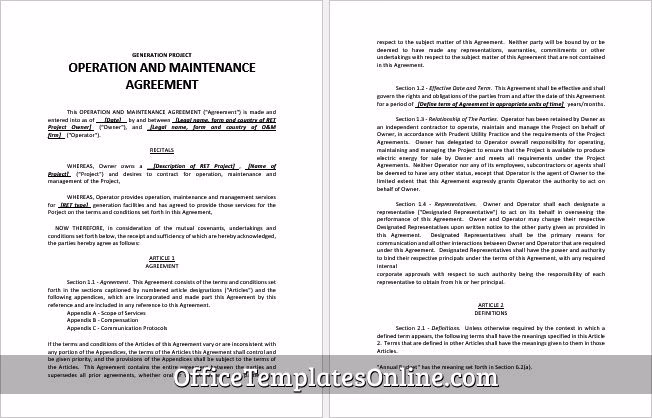

En Drifts- og Vedligeholdelsesaftale, ofte forkortet som O&M-aftale (fra engelsk: Operation & Maintenance Agreement), er et fundamentalt juridisk dokument i mange store projekter, lige fra energianlæg som vindmølleparker til komplekse industrifaciliteter. Denne kontrakt etablerer et formelt forhold mellem projektejeren og en specialiseret operatør, der får ansvaret for den daglige drift og vedligeholdelse af projektet. Formålet er at sikre, at anlægget fungerer effektivt, sikkert og i overensstemmelse med alle gældende standarder og lovkrav. Uden en velstruktureret O&M-aftale kan et projekt hurtigt løbe ind i operationelle problemer, budgetoverskridelser og juridiske tvister, hvilket gør denne aftale til en hjørnesten i langsigtet risikostyring og projektsucces.

Hvad er en Drifts- og Vedligeholdelsesaftale (O&M)?
Kernen i en O&M-aftale er en klar og detaljeret fordeling af ansvar og forpligtelser mellem to hovedparter: projektejeren og operatøren. Aftalen fungerer som en køreplan for, hvordan projektet skal drives, vedligeholdes og administreres gennem dets levetid. Den dækker alt fra tekniske præstationskrav og budgettering til rapporteringsprocedurer, håndtering af nødsituationer og betingelser for aftalens ophør. Ved at outsource driften til en professionel operatør kan projektejeren fokusere på strategiske og finansielle beslutninger, mens den daglige, tekniske ledelse varetages af eksperter med den nødvendige erfaring og know-how.
Parterne i Aftalen: Ejer vs. Operatør
For at forstå en O&M-aftale fuldt ud, er det afgørende at kende de to centrale roller:
- Projektejeren (Owner): Dette er typisk den enhed, der ejer projektet og har foretaget den primære investering. Ejerens rolle er overordnet og strategisk. De bevarer kontrollen over store beslutninger, godkender budgetter og driftsplaner og fører tilsyn med operatørens præstation. Deres primære interesse er at sikre projektets rentabilitet og langsigtede bæredygtighed.
- Operatøren (Operator): Dette er en tredjepart, ofte et specialiseret firma, der hyres til at varetage den daglige drift. Operatøren er den udførende part, der sikrer, at maskineriet kører, vedligeholdelse udføres rettidigt, og at alle lovmæssige krav overholdes. Deres ekspertise er afgørende for projektets tekniske og operationelle succes.
En Detaljeret Gennemgang af Ansvarsområder
En vellykket O&M-aftale afhænger af en præcis definition af hver parts ansvarsområder. Uklarheder her kan føre til misforståelser og konflikter.
Operatørens Kerneansvar
Operatøren har ansvaret for den praktiske udførelse og skal sikre, at projektet leverer som forventet. Deres opgaver omfatter typisk:
- Daglig Driftsledelse: Koordinering af personale, overvågning af udstyrs ydeevne og styring af alle daglige operationelle processer for at maksimere output og effektivitet.
- Vedligeholdelsestjenester: Implementering af en proaktiv vedligeholdelsesplan for at forhindre nedbrud (forebyggende vedligehold) samt hurtig reaktion på uforudsete fejl og reparationer (akut vedligehold).
- Overholdelse af Regler: Sikring af, at alle aktiviteter på anlægget overholder miljø-, sikkerheds- og lovgivningsmæssige standarder. Dette inkluderer indhentning og vedligeholdelse af nødvendige tilladelser.
- Rapportering og Dokumentation: Føring af detaljerede logbøger, vedligeholdelsesregistre og regelmæssig afrapportering til projektejeren om anlæggets præstation, omkostninger og eventuelle hændelser.
- Økonomisk Tilsyn: Administration af driftsomkostningerne inden for det godkendte budget og løbende søgen efter muligheder for omkostningsminimering uden at gå på kompromis med kvalitet eller sikkerhed.
Projektejerens Forpligtelser
Selvom driften er outsourcet, bevarer ejeren et betydeligt ansvar for projektets overordnede rammer:
- Tilvejebringelse af Ressourcer: Sikring af, at operatøren har adgang til alle nødvendige projektdokumenter, tilladelser og, vigtigst af alt, den nødvendige finansiering til at drive anlægget.
- Godkendelse af Planer: Gennemgang og formel godkendelse af det årlige budget og den driftsplan, som operatøren fremlægger.
- Tilsyn og Kontrol: Overvågning af operatørens præstation gennem de modtagne rapporter og periodiske revisioner for at sikre, at de kontraktlige forpligtelser overholdes.
- Strategiske Beslutninger: Træffe beslutninger om større investeringer, opgraderinger eller ændringer i projektets overordnede strategi.
Sammenligning af Roller
For at give et klart overblik, kan ansvarsfordelingen opsummeres i følgende tabel:
| Ansvarsområde | Operatør | Projektejer |
|---|---|---|
| Daglig Drift | Udførende | Overvågende |
| Vedligeholdelse | Planlægger og udfører | Godkender større udgifter |
| Budget | Administrerer inden for rammer | Sætter rammer og godkender |
| Lovgivning | Sikrer overholdelse i praksis | Har det overordnede juridiske ansvar |
| Strategi | Giver input | Definerer og beslutter |
Vigtige Juridiske og Finansielle Aspekter i Aftalen
Ud over ansvarsfordelingen indeholder en O&M-aftale en række afgørende klausuler, der regulerer det økonomiske og juridiske forhold mellem parterne.

Betalingsmekanismer, Incitamenter og Konventionalbod
Strukturen for betaling til operatøren er central. Der findes flere modeller:
- Fast Gebyr: Operatøren modtager et fast, aftalt beløb for sine ydelser. Dette giver forudsigelighed for ejeren, men motiverer måske ikke operatøren til at optimere driften.
- Omkostningsdækning (Reimbursement): Operatøren får dækket sine faktiske omkostninger plus en aftalt avance. Denne model er fleksibel, men kan give mindre incitament til at holde omkostningerne nede.
- Kombinationsmodel: Ofte anvendes en kombination, hvor et fast gebyr dækker basisdriften, mens variable omkostninger dækkes separat.
For at motivere operatøren til at yde sit bedste, indbygges der ofte økonomiske incitamenter. Dette kan være en bonus for at overgå bestemte produktionsmål eller for at holde anlægget tilgængeligt i en højere procentdel af tiden end aftalt. Omvendt kan der være en konventionalbod (liquidated damages), hvor operatøren skal betale en bøde til ejeren, hvis præstationsmålene ikke nås. Disse bøder er ofte designet til at kompensere ejeren for tabt indtægt.
Ansvar, Skadesløsholdelse og Forsikring
Håndtering af risiko er en hjørnesten i O&M-aftalen. Skadesløsholdelsesklausuler (indemnity clauses) fordeler ansvaret for tab, skader eller krav fra tredjeparter. For eksempel vil operatøren typisk holde ejeren skadesløs for hændelser, der skyldes operatørens uagtsomhed. For at sikre, at der er økonomisk dækning bag disse løfter, kræver aftalen typisk, at begge parter tegner og vedligeholder specifikke forsikringer, f.eks. ansvarsforsikring og ejendomsforsikring.
Håndtering af Force Majeure
En force majeure-klausul er afgørende for at håndtere uforudsete og ukontrollerbare hændelser som naturkatastrofer, krig eller pandemier, der forhindrer en eller begge parter i at opfylde deres forpligtelser. Klausulen definerer, hvad der udgør en force majeure-hændelse, og hvilke konsekvenser det har for aftalen – typisk en midlertidig suspension af forpligtelserne uden at det betragtes som kontraktbrud.

Ophør af Aftalen
Aftalen skal klart specificere betingelserne for, hvornår og hvordan den kan opsiges. Ejeren kan typisk opsige aftalen, hvis operatøren groft misligholder sine forpligtelser, f.eks. ved vedvarende underpræstation eller brud på sikkerhedsregler. Ligeledes kan operatøren have ret til at opsige, hvis ejeren ikke opfylder sine betalingsforpligtelser. Der vil også være bestemmelser for en planlagt afslutning af kontrakten, herunder overdragelse af drift, data og reservedele.
Ofte Stillede Spørgsmål (FAQ)
Hvad er det primære formål med en O&M-aftale?
Det primære formål er at sikre en professionel, effektiv og sikker drift af et teknisk anlæg eller projekt. Den minimerer risikoen for ejeren ved klart at definere ansvarsområder og præstationskrav, og den sikrer, at operatøren har en klar ramme at arbejde indenfor.
Hvad sker der, hvis operatøren ikke lever op til de aftalte standarder?
Hvis operatøren underpræsterer, vil aftalen typisk indeholde en række mekanismer. Det kan starte med en periode, hvor operatøren får mulighed for at rette op på problemerne. Hvis dette ikke lykkes, kan der blive tale om konventionalbod (økonomisk straf). I sidste ende, ved vedvarende og alvorlig misligholdelse, kan det føre til ophævelse af kontrakten.

Kan en O&M-aftale ændres undervejs?
Ja, de fleste O&M-aftaler indeholder en klausul om ændringshåndtering (change management). Dette tillader parterne at foretage justeringer i aftalen, hvis projektets omfang udvides eller reduceres, eller hvis uforudsete omstændigheder kræver det. Sådanne ændringer kræver dog typisk en formel, skriftlig aftale mellem begge parter.
Hvorfor er grænsefladen til andre kontrakter, som f.eks. EPC-kontrakten, vigtig?
I mange projekter er operatøren tæt forbundet med den entreprenør, der har bygget anlægget (under en EPC-kontrakt: Engineering, Procurement, and Construction). Det er afgørende, at O&M-aftalen og EPC-kontrakten er harmoniserede. For eksempel skal de præstationsgarantier, som byggeentreprenøren giver, fungere som udgangspunkt for de præstationskrav, der stilles til operatøren. Uden denne sammenhæng kan der opstå "huller" i ansvaret, hvor ejeren risikerer at stå med et problem, som ingen af kontraktparterne vil tage ansvar for.
Hvis du vil læse andre artikler, der ligner Drifts- og Vedligeholdelsesaftaler (O&M) Forklaret, kan du besøge kategorien Sundhed.
