How do you calculate man hours?

Beregning af mandetimer i sundhedssektoren

12/01/2021

Rating: 4.32 (12711 votes)

I en travl og ofte uforudsigelig sundhedssektor er effektiv ressourcestyring ikke bare en fordel – det er en absolut nødvendighed. Presset på hospitaler, klinikker og plejehjem er konstant højt, og evnen til at planlægge og allokere personale korrekt er afgørende for både patienternes sikkerhed og personalets trivsel. Et af de mest fundamentale værktøjer i denne proces er beregningen af mandetimer. Selvom det kan lyde som et tørt, teknisk begreb, er forståelsen for mandetimer nøglen til at skabe en bæredygtig og velfungerende arbejdsplads i sundhedsvæsenet. Denne artikel vil guide dig igennem, hvordan man beregner og anvender mandetimer til at optimere driften, planlægge projekter og vigtigst af alt, skabe et sundere arbejdsmiljø.

How do you calculate man-hours for a project?

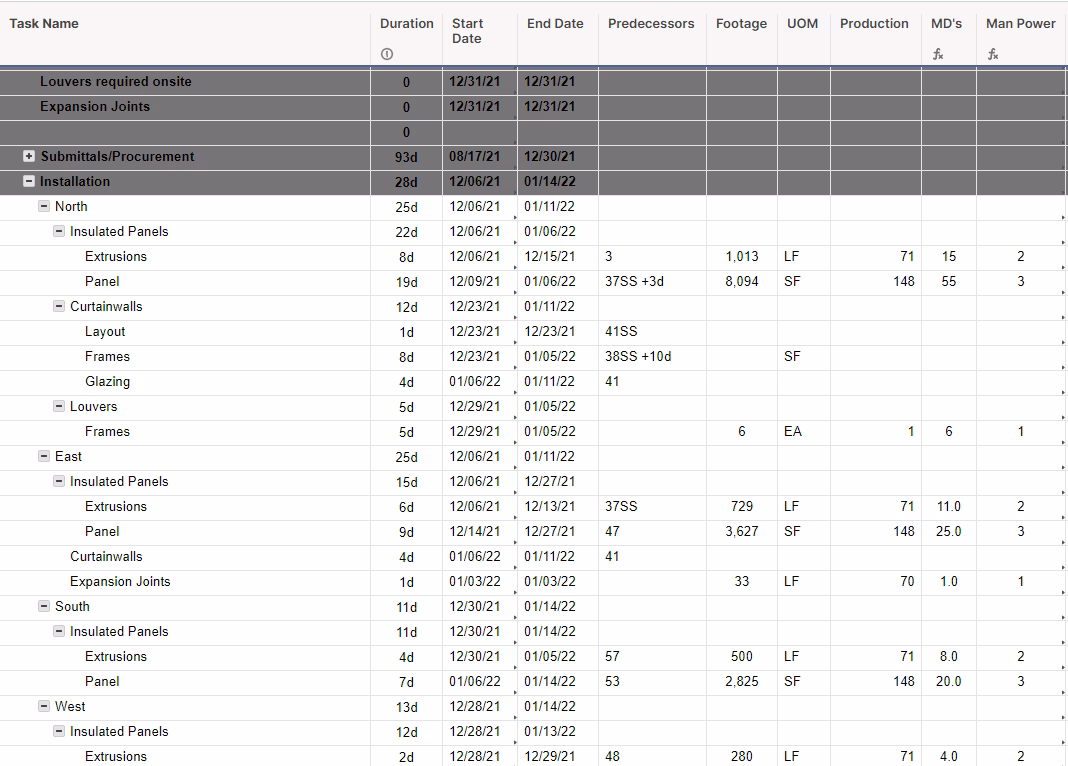

Divide your project into components. The first part of calculating the man-hours you will need to do a job is to split up the project into smaller components. Then estimate the amount of hours needed to complete each component. These components should be designated according to the type of labor involved.
Indholdsfortegnelse

Hvad er en mandetime, og hvorfor er det kritisk i sundhedsvæsenet?

En mandetime er ganske enkelt defineret som én times arbejde udført af én person. Hvis to personer arbejder i én time, har de udført to mandetimer. Hvis én person arbejder i otte timer, har vedkommende udført otte mandetimer. Dette simple regnestykke er grundlaget for al ressourceplanlægning.

I sundhedssektoren er denne beregning dog langt mere end blot et tal. Her er mandetimer direkte forbundet med kvaliteten af pleje og behandling. Utilstrækkelig bemanding kan føre til:

  • Øget risiko for fejl og utilsigtede hændelser.
  • Forringet patienttilfredshed.
  • Stress, overbelastning og udbrændthed blandt medarbejdere.
  • Højere personaleomsætning og øgede rekrutteringsomkostninger.

Omvendt sikrer en korrekt og velgennemtænkt allokering af mandetimer, at der er det rette antal hænder og hoveder til at varetage opgaverne, hvilket skaber tryghed for både patienter og personale. Det er fundamentet for at kunne levere pleje af høj kvalitet.

Sådan beregner du mandetimer for et projekt

Lad os tage et konkret eksempel fra sundhedssektoren. Forestil dig, at et hospital skal etablere en ny, midlertidig vaccinationsklinik, der skal køre i en måned. Ledelsen vurderer, at driften af klinikken kræver i alt 1000 timers arbejde fra sygeplejersker for at nå målet.

For at finde ud af, hvor mange sygeplejersker der er behov for, kan man følge denne simple model:

  1. Definer projektets samlede timebehov: I dette tilfælde 1000 timer.
  2. Find antallet af arbejdsdage: En måned har cirka 20 arbejdsdage (mandag-fredag).
  3. Beregn det daglige timebehov: Divider det samlede timebehov med antallet af arbejdsdage. 1000 timer / 20 dage = 50 timer om dagen.
  4. Beregn antallet af medarbejdere: Divider det daglige timebehov med antallet af timer i en standard arbejdsdag (f.eks. 8 timer). 50 timer pr. dag / 8 timer pr. medarbejder = 6,25 medarbejdere.

Resultatet, 6,25, betyder, at der er behov for enten 6 fuldtidsmedarbejdere og en deltidsmedarbejder, eller at man må justere tidsplanen. Man kan vælge at runde op til 7 medarbejdere for at sikre, at projektet bliver færdigt til tiden, eller måske endda lidt før. Denne grundlæggende beregning giver et solidt udgangspunkt for planlægningen.

Udvidet planlægning: Fra simple beregninger til realistisk implementering

Virkeligheden er sjældent så simpel som i eksemplet ovenfor. Succesfuld projektledelse i sundhedsvæsenet kræver, at man tager højde for en række komplekse faktorer.

Trin 1: Opdel projektet i detaljerede faser

Et større projekt, som f.eks. implementering af et nyt elektronisk patientjournalsystem (EPJ), kan ikke ses som én stor opgave. Det skal opdeles i mindre, håndterbare faser. For eksempel:

  • Fase 1: Systemanalyse og kravspecifikation.
  • Fase 2: Installation og teknisk konfiguration.
  • Fase 3: Undervisning og træning af alt klinisk personale.
  • Fase 4: Pilotafprøvning på en enkelt afdeling.
  • Fase 5: Fuld udrulning på hele hospitalet.

For hver fase skal der laves et separat estimat over de nødvendige mandetimer. Træningsfasen alene kan kræve tusindvis af timer, fordelt på hundredevis af medarbejdere.

Trin 2: Vær realistisk omkring tilgængelige ressourcer

Det er afgørende at være realistisk. Selvom dine beregninger viser, at du har brug for ti anæstesisygeplejersker til et projekt i næste uge, er det måske slet ikke muligt at finde dem med så kort varsel. Tilgængeligheden af specialiseret personale er ofte en begrænsende faktor. Du skal muligvis justere din tidslinje for at imødekomme de faktiske ressourcer, du har til rådighed, eller overveje at hente ekstern hjælp.

How do you calculate man hours?

Trin 3: Identificer samtidige og sekventielle opgaver

Nogle opgaver kan udføres samtidigt (f.eks. kan IT-afdelingen installere hardware, mens HR-afdelingen planlægger træningssessioner). Andre opgaver er sekventielle – de afhænger af, at en tidligere opgave er afsluttet. Man kan for eksempel ikke begynde at træne personalet i et nyt system, før det er installeret og konfigureret. At kortlægge disse afhængigheder er essentielt for at skabe en realistisk tidsplan.

Trin 4: Planlæg for det uforudsete – overarbejde og buffere

I sundhedssektoren er overarbejde ofte en realitet, især i pressede perioder eller under implementering af nye systemer. Overarbejde skal budgetteres og planlægges omhyggeligt, da det ikke kun er en økonomisk omkostning, men også en belastning for medarbejderne. En god plan indeholder en buffer til uforudsete forsinkelser eller ekstra opgaver. At have en pulje af ekstra mandetimer i budgettet kan redde et projekt fra at kuldsejle.

Eksempel på tidsestimering for en ny afdeling

Nedenstående tabel viser en forenklet oversigt over, hvordan man kan strukturere planlægningen for opstart af en ny sengeafdeling.

OpgaveEstimeret Antal TimerNødvendigt PersonaleAfhængigheder
Rekruttering af personale250HR-konsulenter, afdelingsledelseGodkendt budget
Installation af medicinsk udstyr400Medicoteknikere, IT-supportFærdigrenoverede lokaler
Træning af nyt personale800Kliniske instruktører, alt nyt personalePersonale ansat, udstyr installeret
Udvikling af arbejdsgange150Ledelse, erfarne klinikereRekruttering påbegyndt

Fordelene ved omhyggelig mandetime-styring

Når det gøres korrekt, rækker fordelene ved at styre mandetimer langt ud over blot at overholde en tidsplan. Det skaber en positiv spiral, der gavner hele organisationen:

  • Forbedret patientsikkerhed: Den vigtigste fordel. Korrekt bemanding betyder, at personalet har den nødvendige tid til hver patient, hvilket minimerer risikoen for fejl og forbedrer den generelle sikkerhed.
  • Reduceret stress og udbrændthed: En forudsigelig og fair arbejdsbyrde er en af de stærkeste faktorer i forebyggelsen af stress. Medarbejdere, der føler, at deres arbejdsbyrde er overkommelig, er mere engagerede og har lavere sygefravær.
  • Bedre økonomi: Effektiv planlægning minimerer dyrt og ineffektivt overarbejde. Det giver også et klart grundlag for budgetlægning og sikrer, at ressourcerne bruges, hvor de gør mest gavn.
  • Større medarbejdertilfredshed: Gennemsigtighed i planlægningen og en følelse af, at ledelsen tager medarbejdernes trivsel alvorligt, fører til højere jobtilfredshed og bedre fastholdelse af værdifulde medarbejdere.

Ofte Stillede Spørgsmål (OSS)

Hvordan tager man højde for sygdom og andet uforudset fravær i planlægningen?

Dette er en kritisk udfordring i sundhedssektoren. De fleste organisationer arbejder med en indbygget buffer. Det kan gøres ved at budgettere med et lidt højere antal mandetimer end det absolutte minimum (f.eks. en buffer på 10-15%) eller ved at have et korps af vikarer eller afløsere, der kan træde til med kort varsel.

Hvilke digitale værktøjer kan hjælpe med at administrere mandetimer?

Heldigvis behøver man ikke længere lave disse beregninger i hånden. Der findes en lang række softwareløsninger, fra avancerede projektstyringsværktøjer til specialiserede vagtplanlægningssystemer (rostering software), der er designet til sundhedssektoren. Disse systemer kan automatisk tage højde for overenskomster, arbejdstidsregler og personalets kompetencer.

Er "mandetimer" ikke et forældet udtryk?

Jo, det kan det opfattes som. I dag anvendes mere kønsneutrale og inkluderende termer som "persontimer" eller "arbejdstimer" i stigende grad. Princippet er dog præcis det samme. I denne artikel har vi brugt "mandetimer", da det stadig er et meget udbredt og anerkendt begreb inden for projektledelse og planlægning, men det er vigtigt at anerkende udviklingen i sproget.

Afslutningsvis er beregning af mandetimer meget mere end matematik. I sundhedsvæsenet er det et etisk og strategisk værktøj. Det handler om at værdsætte den enkelte medarbejders tid og energi og at sikre, at patienterne modtager den bedst mulige pleje. En vellykket planlægning er fundamentet for et bæredygtig og robust sundhedssystem, hvor både patienter og personale kan trives.
